“4.30”前856项配网项目投产 广州居民夏季用电更有保障(图文)

作者:洪林 林镜星 罗斯 陈迪珊 刘润琦  2025-05-15

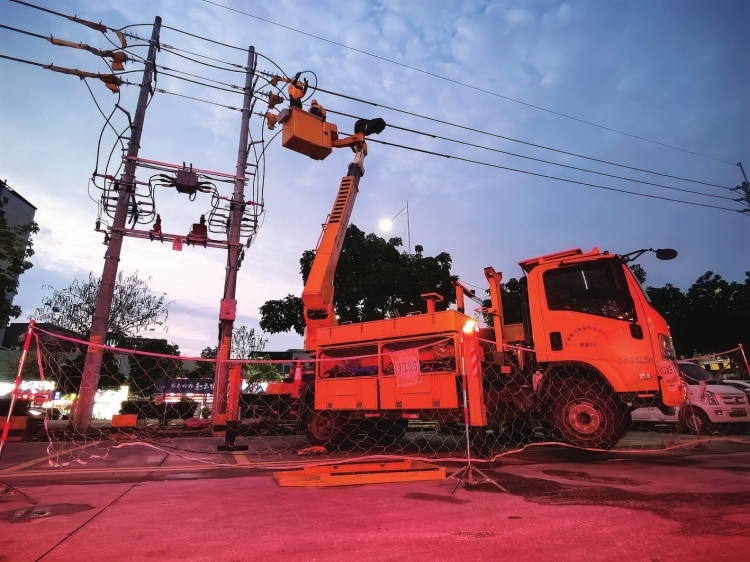

广州供电局工作人员争分夺秒开展不停电作业。 江伟强 摄

  高温天气即将到来,电力需求持续攀升。为保障迎峰度夏期间电力供应平稳有序,广东电网公司广州供电局提前谋划、精心部署,全力推进配网度夏项目建设。

  今年广州配网度夏项目投资创历史新高,4月30日前856项配网度夏项目建成投产,项目新建10千伏线路138.3千米,新建配电变压器836台,新增配电容量60.9万千瓦——这相当于给广州电网“加餐”了一个从化区的用电负荷,广州电网结构进一步优化,为保障居民夏季清凉用电吃下“定心丸”。

  提前算细账 作战清单挂墙上,确保节点可控

  “哪些地方夏天容易‘电压不够’?哪些巷子需要新增变压器?我们早就画好‘地图’了!”广州供电局配网部配网项目高级专责林镜星介绍,广州供电局通过电量监测、负荷预测等手段,提前预判在高温天气时可能出现重过载或低电压的区域,量身定制856个度夏项目。在建设过程中,广州供电局充分发挥市区两级电力建设指挥部协调沟通平台的优势,破解配电房及线行路径建设用地难题。

  在广州花都供电局工程部,一张写满项目名称、工期、负责人的“作战清单”贴在墙上,每个节点都标着倒计时。“每天盯着进度表,就像盯着家里装修的工期。”工程部经理毛放说,从去年10月他们便开始组织部署迎峰度夏攻坚战,通过每月闭环投产进度、每周调度项目需求、每日督办重难点问题的“月周日”三级统筹机制,确保项目全过程节点可控在控。

  “以前,我一直担心旅客一旦多了起来,空调等电器全开时会出现电压不足的情况。”在花都区赤坭镇经营一家民宿的张先生说,前几天区供电部门在附近建设变压器,说是为了解决夏季用电紧张的问题,这让他很开心,“这下我可以放心招揽更多旅客来入住了。”

  机械来帮忙 15天盖电房,提升效率还更安全

  为了加快配网度夏项目建设,广州供电局运用了预制式装配、机械化施工等多种施工技术。

  在白云区施工现场,一个“会拼装的电房”吸引了居民注意:预制舱从工厂拉来直接组装,15天就建好一座电房,比传统施工快了60天。“就像搭积木一样,BIM(建筑信息模型)技术提前把每个零件做好,现场‘拼’起来就行。”广州白云供电局工程部副经理徐硕比划着说,这种“工厂预制+现场组装”的模式,使项目整体效率提升50%,工期压缩至常规的1/3,不少工程实现当天装、次日送电。

  为提升度夏项目建设效率,广州供电局坚持“机器代人”,对配电站、电缆线路、低压配电工程涉及的17个施工场景,开展全覆盖机械化施工。在番禺区的狭窄村道里,一台“蜘蛛吊车”正在灵活作业——这台机械实施预制管廊及工井吊装,3天就完成130米电缆管廊及9座工井的施工,比人工快了两倍。

  广州番禺供电局市桥供电所所长闫大伟表示,“我们大幅拓展机械化施工运用场景,解决施工机械在狭窄空间使用受限、只能依靠人力作业的痛点。”通过机器代人,在保障供电可靠性同时,将人从危险的实际操作中解放出来,以机械化提效率、促安全。

  施工不扰民 广泛采用不停电作业,用户“零感知”

  在迎峰度夏项目建设中,民生保障始终被放在首位,广州供电局广泛采用不停电作业,减少项目施工对周边居民的影响。

  广州白云供电局攻坚团队推出“错峰施工组合拳”:动态调整施工及送电计划,尽量避开用电高峰期,大型机械作业严格限定在白天非休息时段,夜间禁用强噪声设备,并搭建移动式降噪棚,使噪音降至60分贝以下,相当于正常说话的音量。

  在人口稠密的老旧社区,广州白云供电局攻坚团队建立了项目全过程管控机制,实时解决施工过程中的问题,采用不停电作业技术,在用户“零感知”状态下完成设备升级,保障了社区居民、学校不断电。此外,广州白云供电局联合“平安白云”平台,向256万用户推送用电安全贴士;766个网格张贴“所长热线”,居民扫码即可一键报障。

  “度夏项目攻坚通过将新增容量精准投放在民生需求最迫切的区域,直接惠及居民密集区。”徐硕说。

  (洪林 林镜星 罗斯 陈迪珊 刘润琦)

来源:南方电网报

标签:配网项目,广州居民,夏季用电

相关报道

指导单位:国家能源局新能源和可再生能源司
    国家电网公司农电工作部
                           中国南方电网有限责任公司农电管理部
主办单位:中国电机工程学会农村电气化专业委员会
北京国宇出版有限公司

联系方式:北京市大兴区地盛北街2号院17号楼 电话:010-63231594
QQ群:11979641(已满) 173615127  122166702
京公网安备11011502038427
