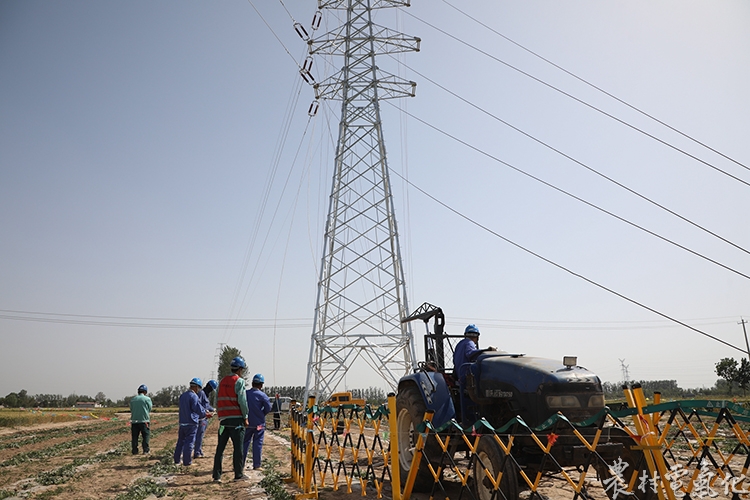

农村电气化信息网讯:(通讯员 吴敬华)5月19日,晨曦初露,阳光便已带着炽热的锋芒,洒向大地。时针刚刚指向8时,地表温度已攀升至32摄氏度。在马营镇北穆屯村村西麦田里,铁塔如钢铁卫士般矗立,国网济宁梁山县供电公司15名施工人员正在架线施工,全力冲刺忠义至孔坊110千伏线路工程建设。
工作负责人胡继锋站在铁塔下,目光关注着每一位施工人员。他深知,在这样的高温天气下作业,安全和健康是首要任务。“今天塔上温度预计超38摄氏度,大家务必做好防暑准备。”他的声音洪亮而有力,在闷热的空气中回荡,“每人携带两瓶矿泉水,每作业30分钟轮换休息,一定要保护好自己!”
9时15分,在39号铁塔下,准备登塔的90后施工人员张圣坤正摩拳擦掌,跃跃欲试。然而,胡继锋却一把拉住了他,眼神中透露出一丝严肃和谨慎。“高处作业务必做好防坠措施,这可不是闹着玩的!”说着,他弯下腰,仔细检查双重防坠自锁器的卡扣,手指轻轻触碰着每一个关键部位,确保其牢固可靠。他又轻轻地摸了摸张圣坤安全带腰侧的速差自控器。他微微点头,脸上露出一丝欣慰的笑容,说道:“没问题了,注意安全!”得到许可后,张圣坤敏捷地顺着铁塔向上攀爬。
阳光下,银色金属件反射的强光刺得人睁不开眼。
塔上,有着20年架线经验的张明福和同事正在紧张有序地牵引导线。他们的身影在高空中显得格外渺小,却又无比坚毅。悬在空中的导线如银色游龙般缓缓舒展身躯。“导线已经到位!”随着张明福一声洪亮的喊话,通过对讲机传到了地面。
施工人员在这酷热的环境中,体力消耗巨大,极易疲劳。但施工现场的每一个环节都容不得丝毫马虎,不仅要保证进度,更要确保工程质量和施工安全。时间在紧张的施工中悄然流逝,转眼间,时针指向了17时。随着最后一根导线成功牵引到位,展放导地线作业圆满收官。
胡继锋缓缓地摘下湿透的安全帽,露出了被晒得黑白分明的额头。他的脸上洋溢着自豪的笑容,说道:“今天完成2.3公里导线展放,比预定进度快15%。”
目前,整个工程已完成总进度的85%,预计6月中旬,这条承载着希望与责任的输电线路将正式投产送电。届时,将为专用汽车产业园区注入源源不断的动力,显著提升园区的供电可靠性,助力当地经济高质量发展。
