农村电气化信息网讯:(通讯员 吴敬华)6月21日凌晨2点40分,国网济宁梁山县供电公司“十四五”规划重点工程——梁山孔坊110千伏输变电工程建成投运。工程的投运满足了梁山东南部区域负荷增长需求,进一步提升该区域电网供电能力,为能源结构优化、经济社会发展提供有力支撑。

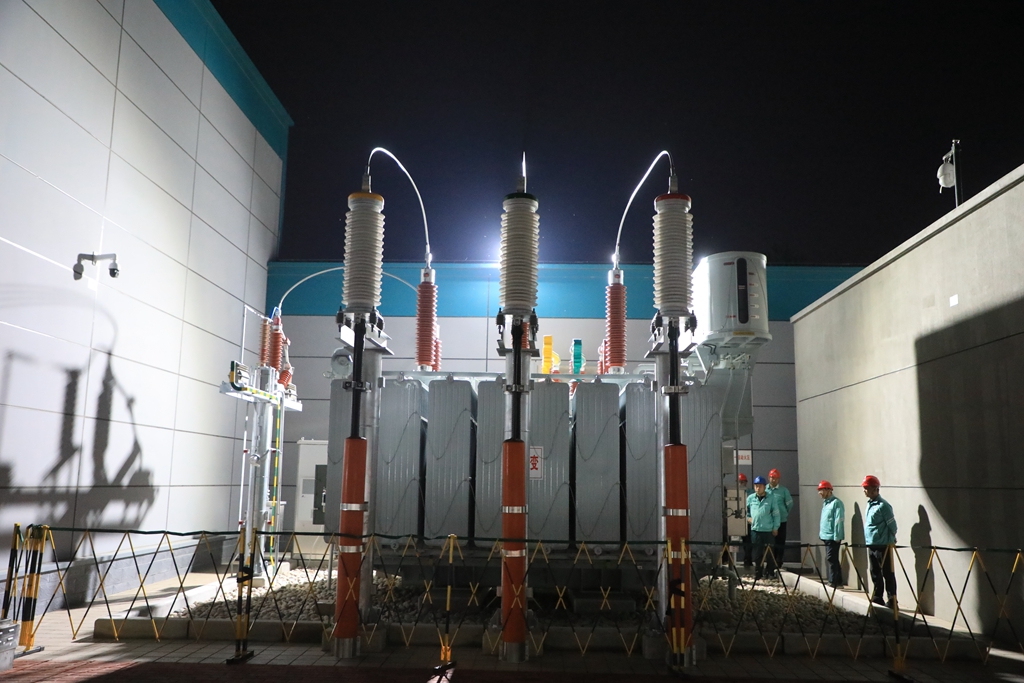

市县一体联合开展孔坊输变电工程验收工作,积极沟通、加强协作,提高验收质量与效率。20日晚20时许,随着调度一声令下,送电工作正式启动。送电过程中严格遵守电力安全工作规程,严格执行验收标准,严把验收质量。随着线路3次冲击,主变5次冲击,备自投实测,一次核相、向量测量等工作相继完成,孔坊变电站启动送电成功。

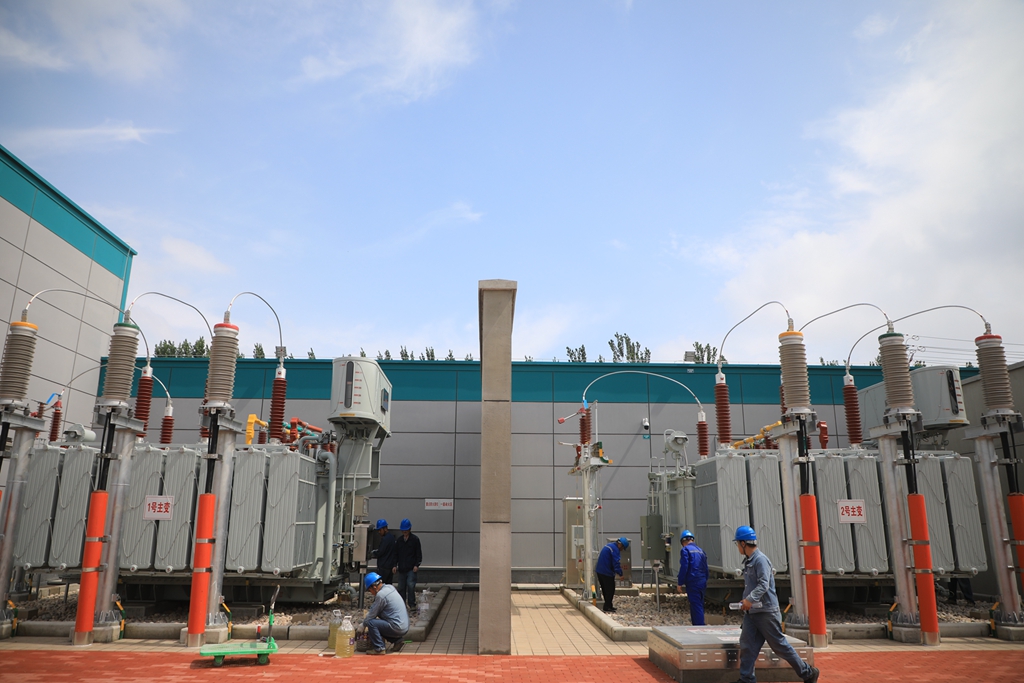

孔坊输变电工程线路部分由220千伏忠义变电站、梁山变电站至徐堂变电站双回线路接入孔坊变电站,忠义至孔坊110千伏线路20.969千米,组立杆塔88基。梁山至徐堂T接孔坊110千伏线路4.639千米,组立杆塔21基。变电站部分,本期安装50兆伏安变压器2台,新建110千伏出线4回、10千伏出线24回。
该项工程建设以“体系化、标准化、智能化”为核心,构建全链条安全管控机制,严把项目现场安全管控,加强“现场+远程”全覆盖安全督查,有序推进工程进度。创新施工方法,采用多种智能化、自动化机械进行施工,降低施工难度,提高工程质量。在女儿墙施工中创新使用钢构悬挑工具,提高施工效率,降低工程成本。将绿色发展理念融入输变电工程建设全过程,智慧施工电源、智能电缆沟盖板的使用推动输变电工程建设由传统模式向绿色建造方式转型升级,深入推进输变电工程高质量建设,打造安全可靠、质量优良、依法合规、生态环保、示范引领的标杆工程、精品工程。
孔坊输变电工程于2024年5月28日开工。各参建单位扎根现场,连续奋战,克服外部环境复杂、高风险作业多、施工协调难度大等困难,优化施工方案,压降作业风险,发扬特别能吃苦、特别能战斗、特别能奉献的精神,保质保量按期高质量完成工程建设任务。
