农村电气化信息网讯:(通讯员 吴敬华)9月24日,国网济宁梁山县供电公司工作人员在同塔架设110千伏梁东线66号塔和梁郑线28号塔短接架空导线,全力助推220千伏梁山变电站升级改造,进一步优化主网结构,切实增强电网供电可靠性和稳定性,为周围企业和居民提供更加强劲可靠的电力保障。
220千伏梁山变电站作为梁山县域电网的核心枢纽,其升级改造提升整个主网架结构。然而,改造过程中部分线路需要配合停电,以“短接”技术实现线路临时过渡。
为安全高效完成线路改造施工,梁山公司统筹谋划,组织经验丰富、技术精湛的骨干人员组成专业团队,深入现场开展“地毯式”勘察,梳理排查导线的型号、线径及磨损老化情况;绝缘子的完整性、污秽度及绝缘性能;杆塔基础的稳固性、有无沉降或锈蚀;金具、防震锤等附属设施的运行状态,每一项指标都力求数据精确、判断准确,结合现场实际情况制定可行性施工方案,明确具体的工程量、作业流程和技术标准,确保执行有据可依。还对工程物资的需求进行精准测算和调配,杜绝“人等料”或“料不适用”的情况。将施工进度管控、质量监督把关、安全规章执行、应急处置响应等关键环节具体落实到人,环环相扣、无缝衔接。

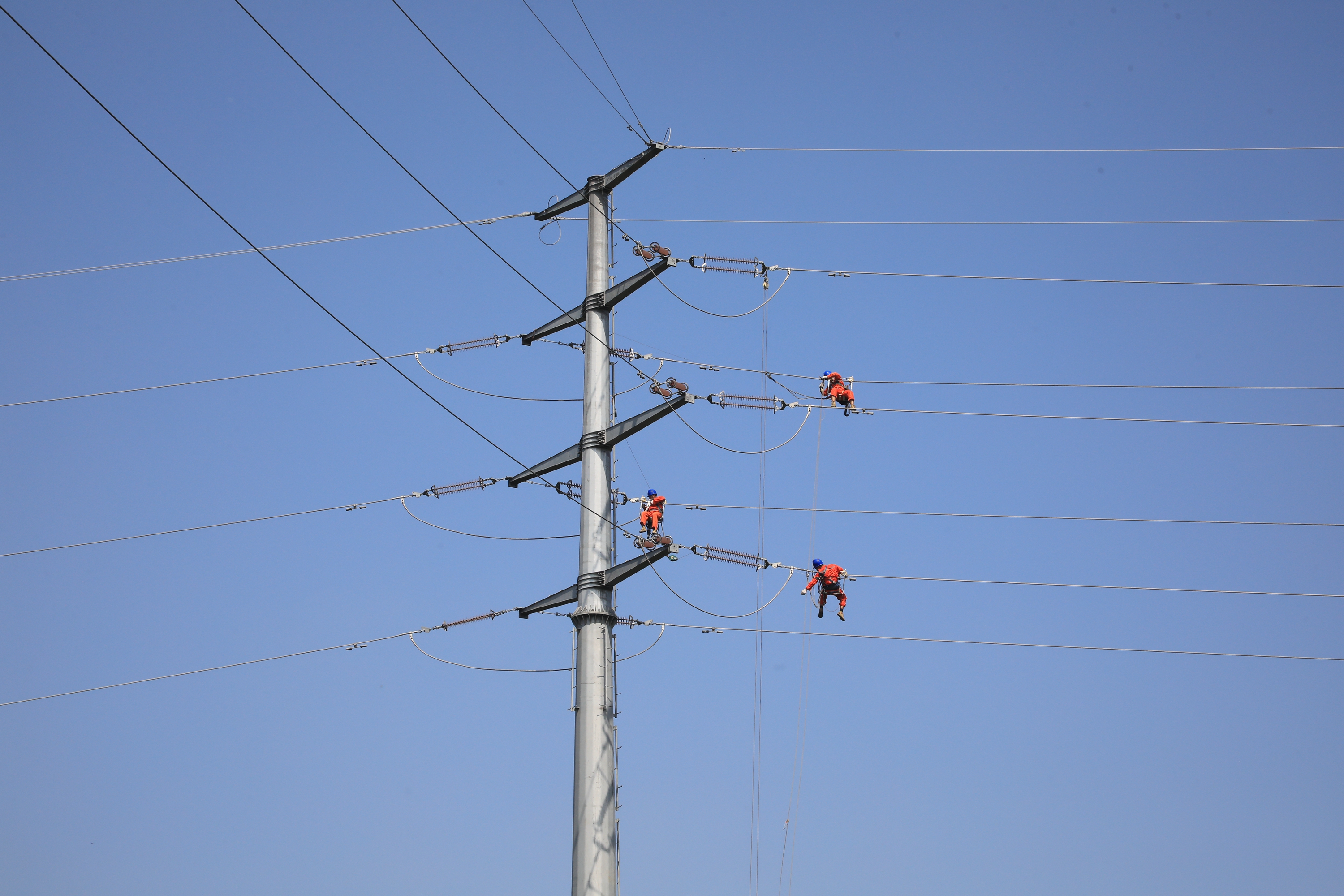

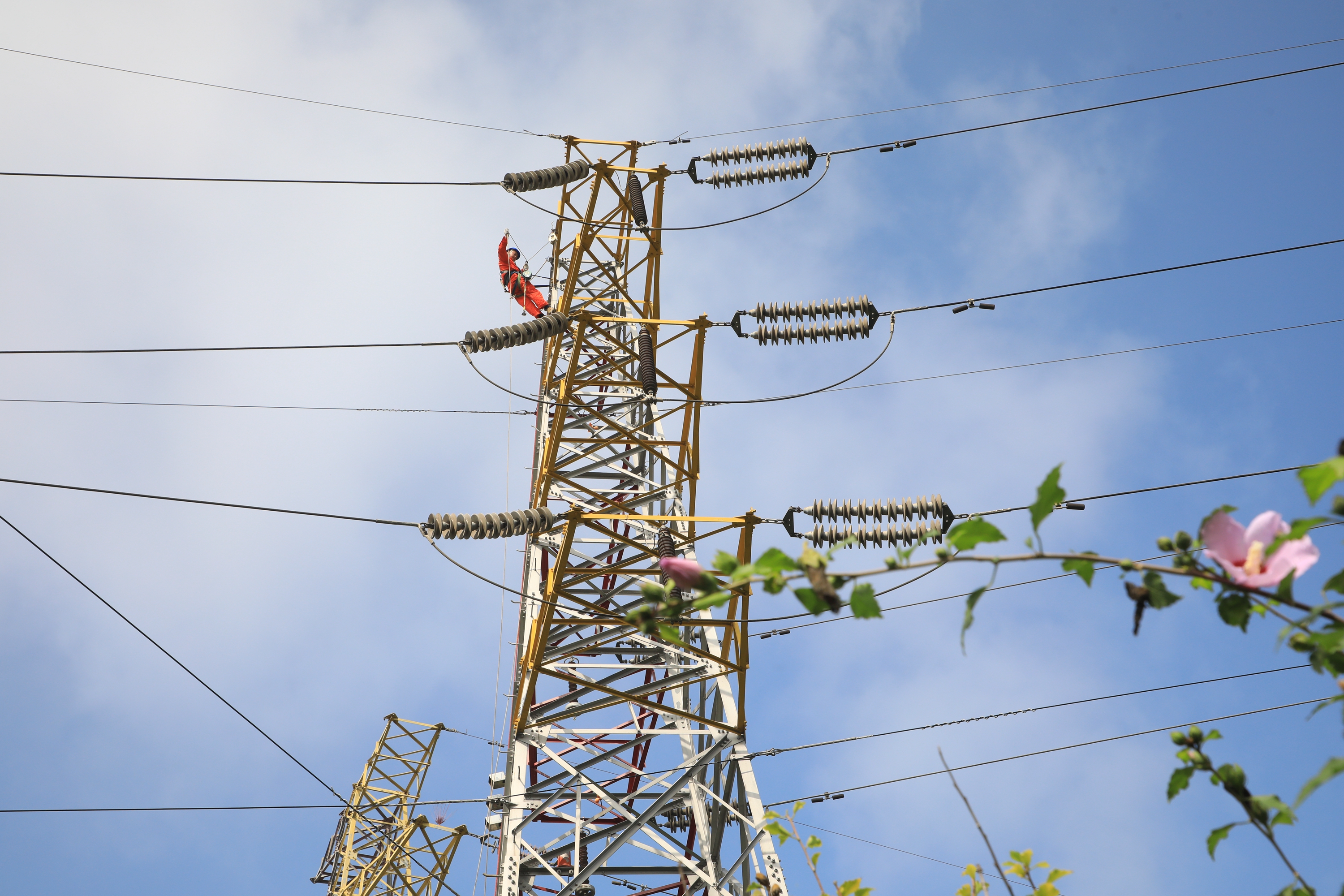

数十米高的铁塔上,工作人员严格按照操作规程和安全规范进行作业,展放导线、压接、紧固螺丝……精准完成每一项工作,保障电网稳定运行。安全督查人员全程监督,刚性执行安规、两票和“十不干”等规章制度,对高空作业等关键环节进行重点管控,筑起坚实安全防线。在全体人员的共同努力和密切配合下,导线短接作业安全、高效、精准完成,为梁山变电站升级改造主体工程的后续大规模施工创造了有利条件,减少了对相关线路供电区域的影响,实现了“施工不停电”目标。
近年来,梁山公司持续加大电网投资建设力度,不断优化网架结构,致力于打造结构更合理、运行更灵活、供电更可靠的坚强智能电网,为梁山县域经济的转型升级和高质量发展注入强劲、可靠的电力动能。
