农村电气化信息网讯:(通讯员 吴敬华)12月25日至26日,国网济宁梁山县供电公司工作人员对110千伏梁铁线、梁忠线等多条线路“一停多用”高效作业,加快施工改造,消除影响线路运行的隐患缺陷,有效提升线路健康水平,为220千伏梁山变电站组合电器改造工程顺利送电奠定基础。

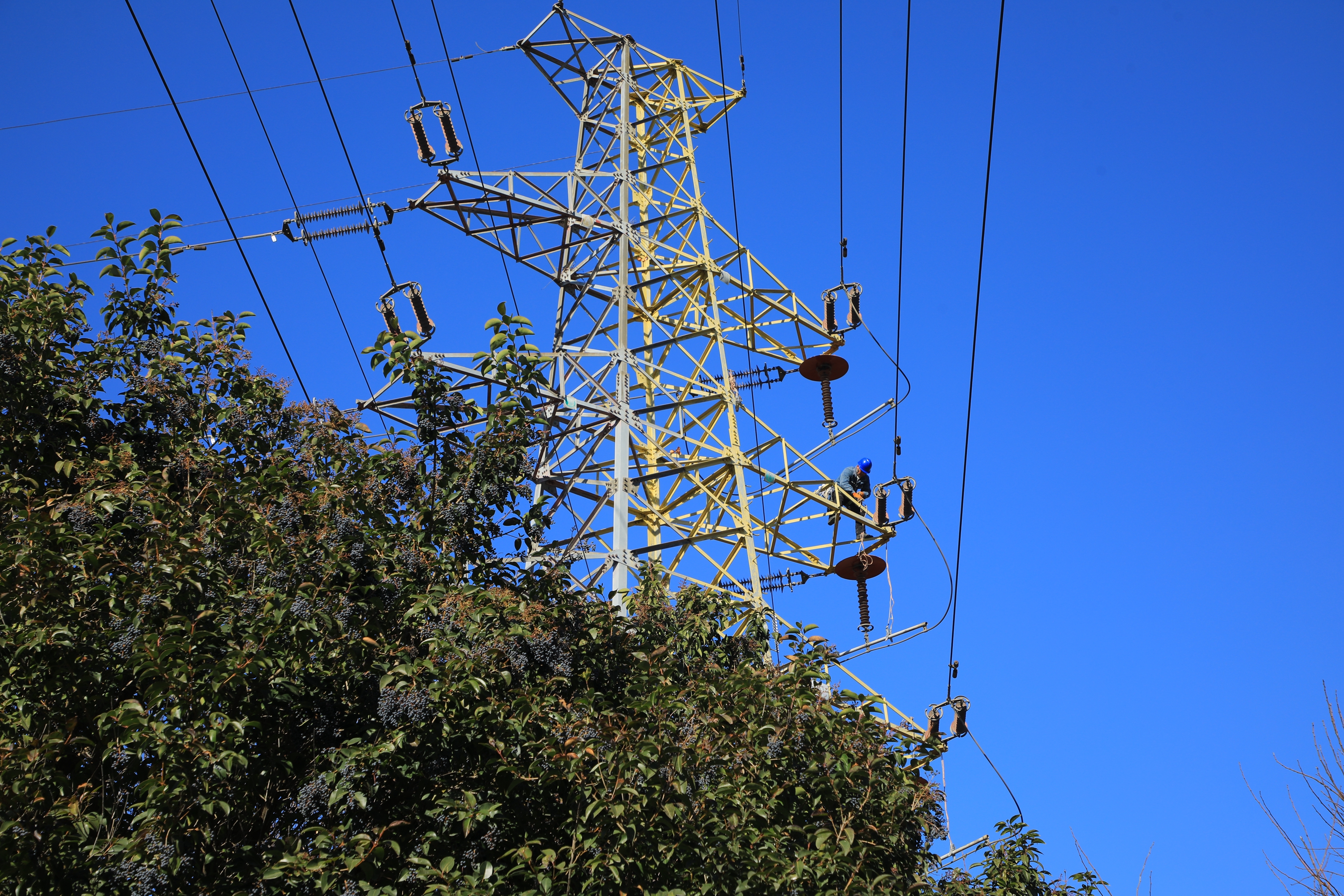

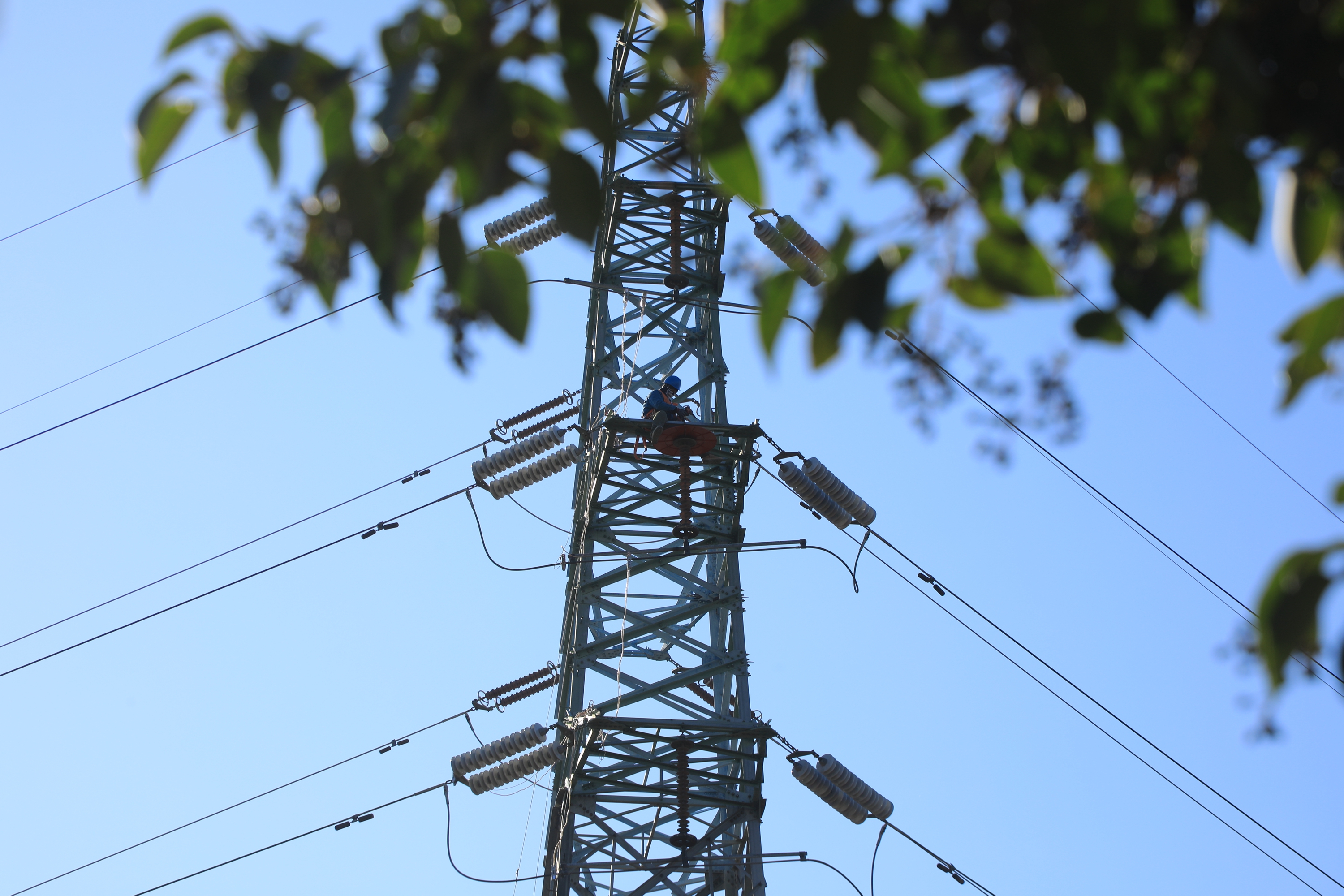

此次作业重点对110千伏梁铁线1号塔、梁忠线1号塔、梁南线1号塔、梁铁线119间隔接线柱引流线制作,梁铁线1号塔至梁南线1号塔至梁忠线1号塔处架空短接导线拆除,同步对梁铁线2号至18号塔补装防鸟装置。作业项目多、任务重、风险点密集,是一次典型的综合化、集约化作业,对工作人员的专业素养和团队协作能力也提出了极高的要求。
为确保此次作业安全高效完成,梁山公司紧紧抓住梁山变电站组合电器改造停电“窗口期”,提前组织专业人员深入现场开展多轮次勘察,逐项梳理可能存在的风险点,经过反复研讨和论证,精准制定“一线一策”安全管控方案。在线路配合梁山变改造的同时,对梁铁线运行中存在的潜在隐患进行同步消缺,实现“检修作业、可靠供电、客户用电”三提升。

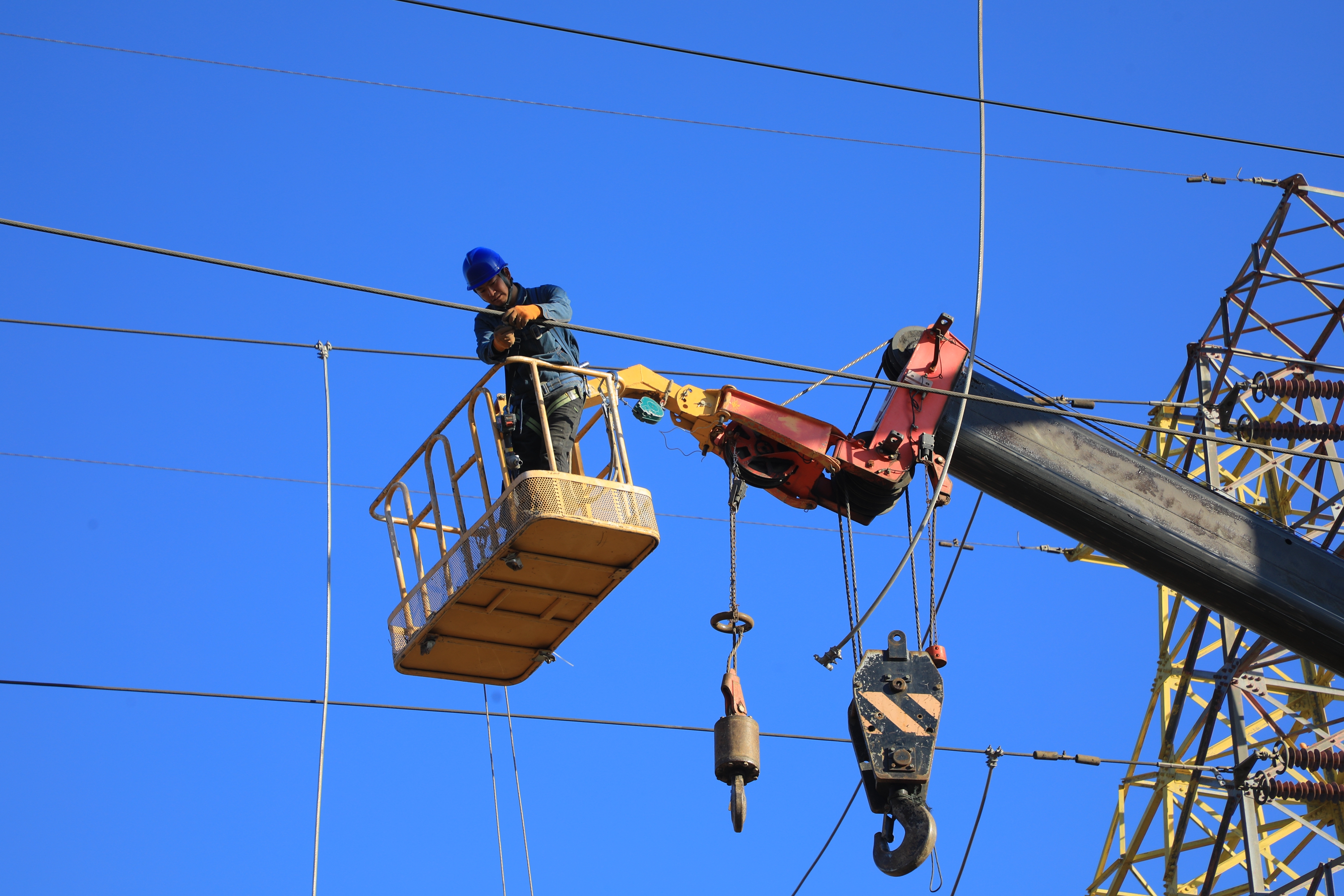

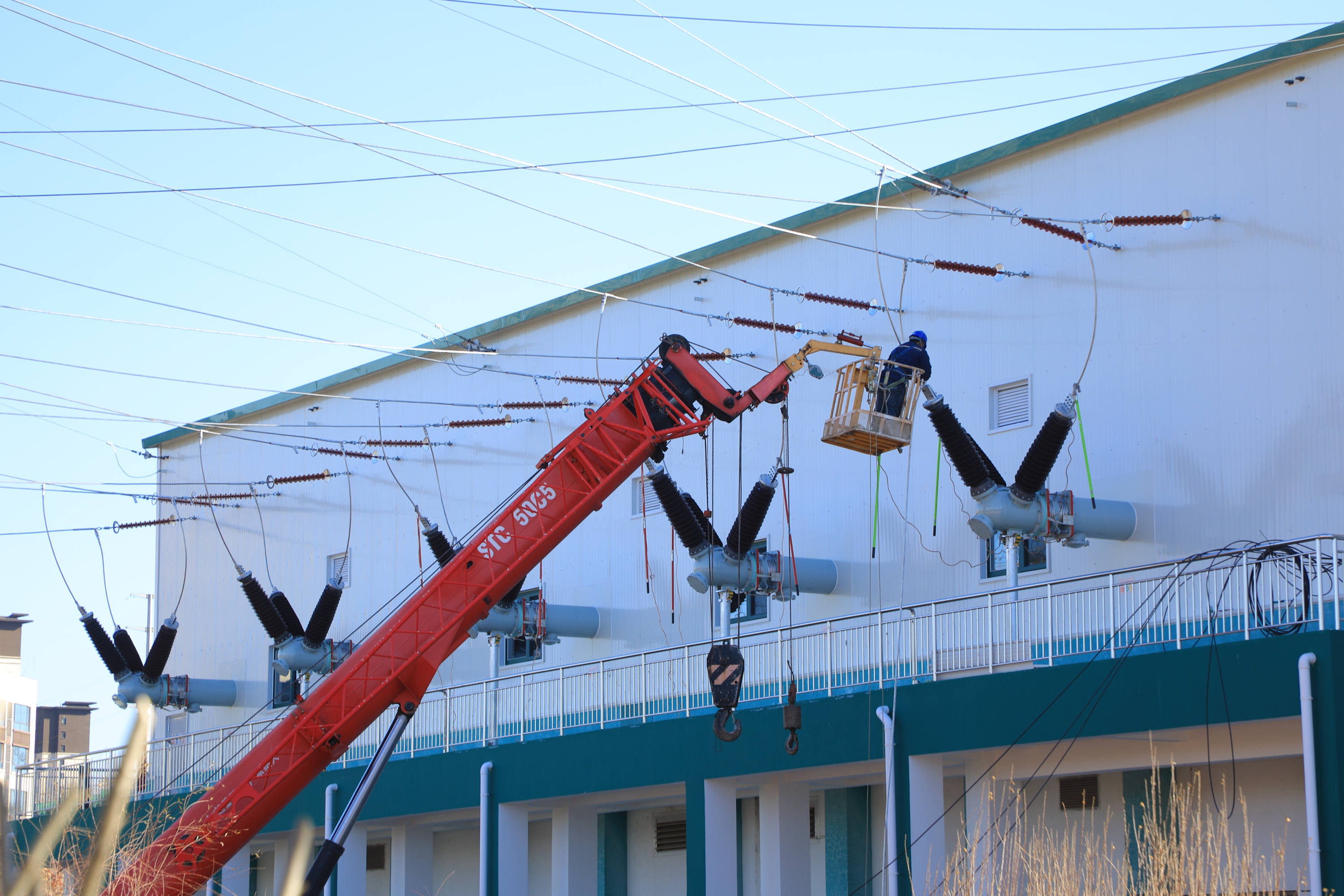

作业当天,各作业点严格执行标准化作业流程,在工作负责人、专责监护人的严密监护下,各项安全措施布置规范到位,为工作人员营造安全可靠的作业环境。工作人员在完成验电、挂好接地线等一系列安全准备工作后,按照预先分工投入到各自的工作中。安装防鸟装置的工作人员,将每一个部件安装到位,确保其牢固可靠;拆除短接导线的工作人员,凭借丰富的经验和娴熟的技能,有条不紊地进行拆除工作。整个现场虽然忙碌,但秩序井然,各项工作都在按计划顺利推进。
“我们把‘一停多用’做成‘加减乘除’法。”梁山公司运检部专工梅钟红介绍道。这里的加法,就是把能干的活一次性干完,避免后续重复劳动,最大限度地提高工作效率;减法,就是把重复停电、重复进场的次数减到零,减少对客户的影响;乘法,就是通过多专业协同、多队伍并行的工作模式,实现工作效率倍增,发挥团队最大合力;除法,就是把每一分钟停电时间切成“秒表”单元,精细作业,争分夺秒,确保在最短的时间内完成最多的任务。
经过两天连续奋战,此次工作圆满完成,不仅提升了梁山县电网的供电能力和可靠性,更为当地经济发展提供了坚实保障。
